南京科沃阀门有限公司致力于实验室集中供气系统的设计与安装,具有国家气体压力管道安装资质。
系统概述
1.1气路系统主要由气源切换系统(一级减压系统)、管道及连接件系统、二级调压系统、气体过滤纯化系统、气体报警系统、压力表、球阀等组成。对于一些易燃易爆气体,如氢气、乙炔等,必须加入气体回火防止器,其余惰性气体可根据需要增加单向阀。
2、设计依据
2.1甲方提供的设计需求说明
2.2相关专业设计规范
《建筑设计防火规范》 GB50016-2006
《工业金属管道工程施工及验收规范》 GB50235-97
《电子工业洁净厂房设计规范》 GB50472-2008
《石油化工可燃气体和有毒气体检测报警设计规范》 GB50493-2009
《输气管道工程设计规范》 GB50251-2003
《压缩空气站设计规范》 GB50029-2003
《氢气站设计规范》 GB50177-2005
《工业金属管道设计规范》 GB50316-2000
《氧气站设计规范》 GB50030-91
3、实验室设备用气点清单如下:
原子吸收室: 原子吸收 一台 Ar C2H2
离子色谱室: 离子色谱 一台 N2
气相色谱室: 气相色谱 一台 N2 H2 Air
硫化物室: 氮吹仪 一台 N2
4、气路系统技术参数
4.1、总体设计说明
在此项目中,为了完成实验功能,总共需用到5种钢瓶气体:氮气(N2),氢气(H2),空气(Air),氩气(Ar),乙炔(C2H2)。气体由十三楼钢瓶间通往实验室各需求点,气瓶间需设置防爆墙,并设置在人流较少区域,同时应考虑全年排风。气体系统供应流程:供气气源系统→各个房间→二级减压→终端阀门。其中,钢瓶气采用自动切换系统(含一级减压阀门),自动切换系统可通过压力原理,自动调节使用气瓶与备用气瓶之间的供应情况,即可避免因气源供应不及导致实验中断,又可以方便进行气瓶的更换。切换系统包含半自动调节阀、清洗阀、安全阀、汇流排、气瓶及阀门固定装置、电极点压力表以及系统内部的连接接头。采用二级减压可满足不同仪器的压力要求,同时可保证压力的稳定输送,且便于实验室分析项目调整及设备的变更。切换系统设置有清洗阀,以防止更换气瓶时外界空气或杂质进入管路系统,也方便在更换气瓶时先将管道中高压气体排空。切换系统设置安全阀,控制系统压力不超过允许值,保证系统不因压力过高而发生事故。
4.2、基本要求:为了保持气体的纯度及管道系统的气密性,所有气体管道、阀门、调节阀、压力表都采用SS-316L不锈钢,内表面BA级,全部采用标准件。为了便于更换维修,管件与阀门,管件与管件连接全部采用卡套连接。管道固定件采用不与金属化学反应的高分子材料(聚苯乙烯)。
4.3、气瓶减压阀(一级减压阀、二级减压阀):气阀阀芯材料为316L不锈钢(有内衬TEFLON聚四氟乙烯高适用纯度),接口1/4”FNPT气瓶连接端规格适用于所有符合国际标准的气瓶。
4.4、管路:所有气体管路都是高质量、完全退火、无缝不锈钢SS-316L、BA级别。管道尺寸为1/4”,最大承受压力为300bar。
4.5、钢瓶连接:钢瓶与一级减压阀采用不锈钢高压金属软管连接,外管带弹簧保护,内管不锈钢丝缠绕,耐压20Mpa。
4.6、终端使用点:所有气体进入使用点前均加装球阀,同时在二次减压阀前需加装开关球阀。

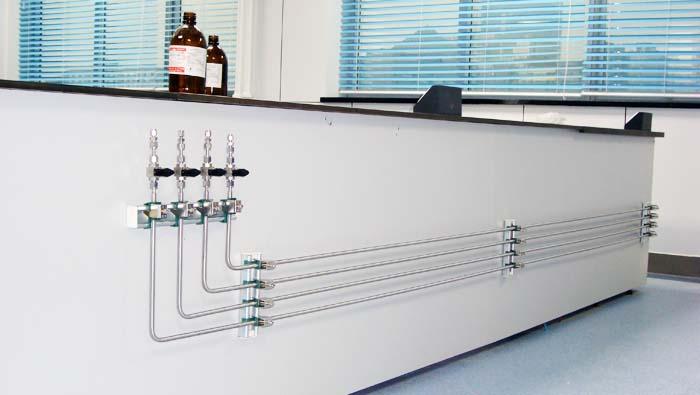

5、管路安装
5.1各气体系统所用管道规格:
项目 气体名称 |
主管道 |
实验室主管道 |
使用点管道 |
N2 |
1/4” OD |
1/4” OD |
1/4” OD |
H2 |
1/4” OD |
1/4” OD |
1/4” OD |
Air |
1/4” OD |
1/4” OD |
1/4” OD |
Ar |
1/4” OD |
1/4” OD |
1/4” OD |
C2H2 |
1/4” OD |
1/4” OD |
1/4” OD |
5.2、在管道的行进路线中,每隔1米应设置一组管夹。管道固定件(管夹)应采用耐高温的金属材料,坚固、轻巧、耐用。
5.3、所有管件在安装进系统前,应用高纯氮气(99.999%)进行三遍以上的吹扫。管道铺设时,采用专用弯管器和专用切管器操作。管道切断后,应用专用工具处理断口。管道穿墙及穿地板时,应设置套管。所有螺纹连接处应采用密封带密封,保证更好的密封性。管道弯管器及切管工具均为不锈钢材料,焊针等其他材料和工具均可在现场温度条件下(-40℃—+40℃)正常使用。
5.4、所有调节阀固定面板,所有出口点控制面板及管道上,都应贴设标有对应气体的成分的气体标头。
5.5、所有系统部件安装完毕后,应用高纯氮气进行三遍以上的吹扫。
5.6、管路系统安装完毕后需要做管路试压测试。
