型号: | GY7-41风机系列 |
---|---|
品牌: | 华仕德 |
原产地: | 中国 |
类别: | 冶金矿产、能源 / 冶金矿产 / 不锈钢材 |
标签︰ | 风机型号 , 风机参数表 , 鼓风机试运行 |
单价: |
¥45600
/ 件
|
最少订量: | 1 件 |

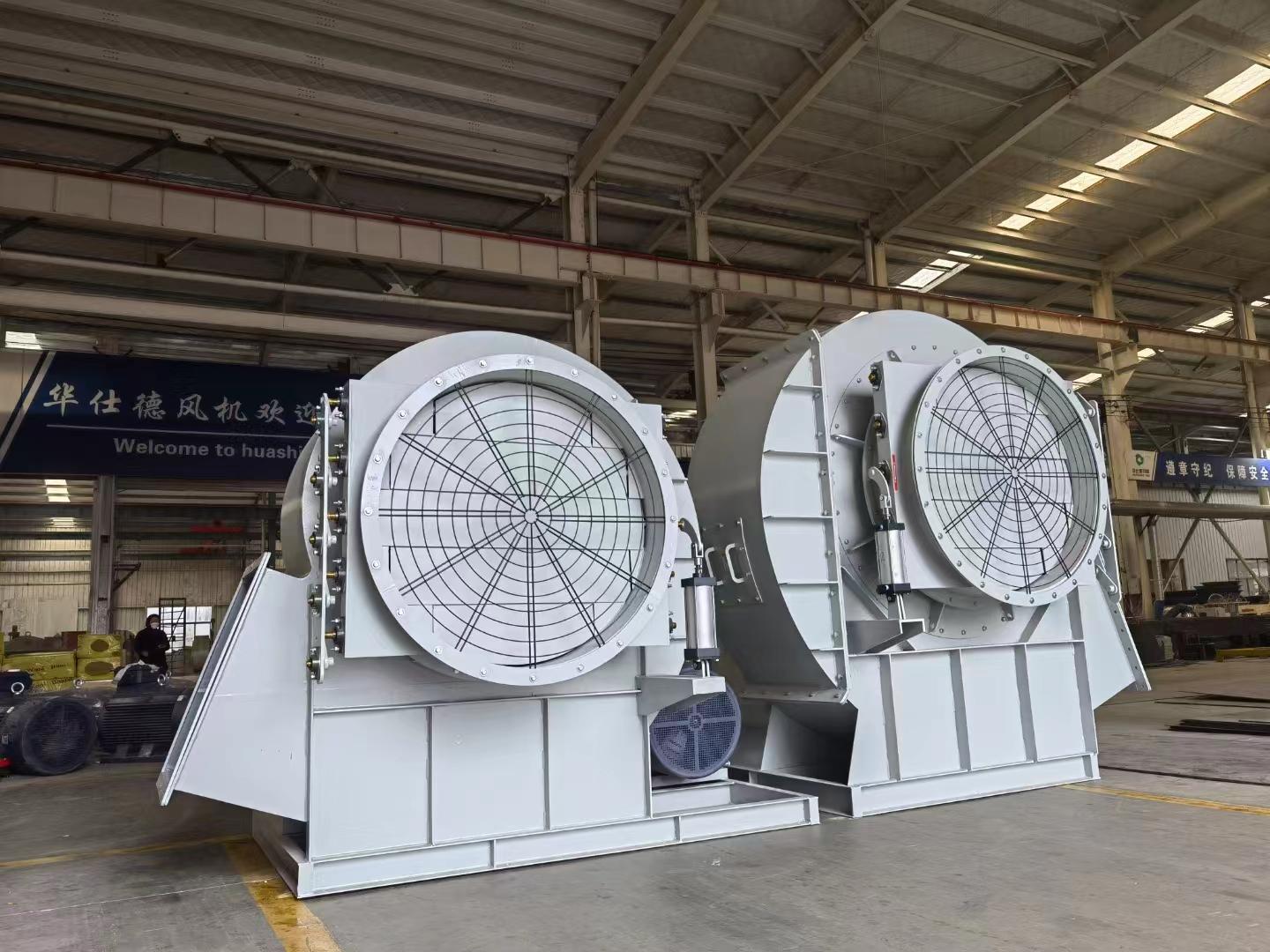

7-41节能风机,7-41风机试运行步骤如下:
设备安装结束后,必须对照安装说明,对各设备进行检查,核实是否符合安装要求;通过检查后,即可进行单机空载试运行。这也是设备安装验收工作的内容之一。在进行设备空载试运行之前,必须做好以下几项工作:
1、 清理工作 清除设备内部及周围与操作无关的杂物,特别是安装过程中遗留在设备内部的焊条头、焊渣、耐火材料碎块、安装及检测工具、无用的垫铁、钢板木块等;清除走道、楼梯上的垃圾杂物,保证通行畅通、安全; 检查工作
(1) 检查设备基础地脚或(和)连接螺栓是否已经拧紧,基础焊件是否已经焊牢。 (2) 检查工艺测点所配仪表是否已进行校核,安装位置是否合理;
(3) 运动设备周围是否已安装安全罩或安全警告标志;
(4) 设备的各个润滑点是否已按要求加足润滑剂(油),所用油质是否满足设计安装的要求,
(5) 各冷却水管是否畅通,有无泄漏,水压是否正常;
(6) 膨胀节固定螺杆螺栓是否已松开;
(7) 通过点动检查设备转向是否符合要求,电路接线是否正确,检查 电动机或特殊设备是否已按要求正确接地。
2、确认事项 待清理和检查工作已逐项逐条完成之后,确认电气控制系统接线正确,特别是电机动力线接线正确无误;单机空载试运行一般进行约2小时,在试运行过程中,现场调试人员必须坚守岗位,密切注意机械设备的运转情况,及时发现并解决问题,并对所发现问题及解决方法都必须作好记录。
3、风机开停顺序说明
(a)开车顺序
(1) 在确定完成开机前检查准备工作后方可对风机进行开机。
(2) 打开风机轴承箱的冷却水,关闭风机进口风量调节阀。
(3) 起动电动机。
(4) 电动机完全启动后,缓慢启动风机风量调节阀,控制电动机电流在额定范围内,停止风量调节阀的启动。
(5)维持正常的运转。
(b)停车顺序
(1) 切断电动机电源。
(2) 风机完全停止后关闭风量调节阀。
(3) 风机完全停止6小时后关闭轴承箱的冷却水。
4 、单机空载试运行须检测的各项内容: 设备空载试运行结束后,必须根据各设备的要求,对设备的运行状态进行检测。下列为一些通用检测项目。 a检查风机是否异常振动,叶轮有无擦壳现象,轴承有无异常温升; b风机机壳有无变形,有无擦痕。 C检查风量调节阀是否调节灵活。 d检查电动机是否异常振动,轴承有无异常温升;
HTML代碼︰ |
|
---|---|
华仕德(山东)风机有限公司 | |
---|---|
国家/地区︰ | 山东省临沂市 |
经营性质︰ | 生产商 |
联系电话︰ | 17853928877 |
联系人︰ | 公司客服 (部门主管) |
最后上线︰ | 2024/10/10 |
